学院召开东扩工程项目(一期)第十次工地例会

发布日期:2023-02-14  编辑:张逸超供稿  点击数:

2月13日下午,学院东扩工程项目部组织召开东扩工程项目(一期)第十次工地例会。后勤资产处全体基建管理人员,监理单位项目总监、各专业监理工程师,跟审单位代表,施工单位项目管理人员及施工班组负责人参加会议,会议由学院党委委员叶智勇主持。

会上,施工单位汇报了2月6日复工后至今已完成的工作以及下周的施工计划。监理单位针对当前的施工中发现的安全文明问题和质量问题提出改进意见。叶委员强调,施工单位要对本次例会提出的质量及安全问题,抓紧落实整改,同时,对施工安全、工程质量、工期进度以及施工噪音提出了明确要求。

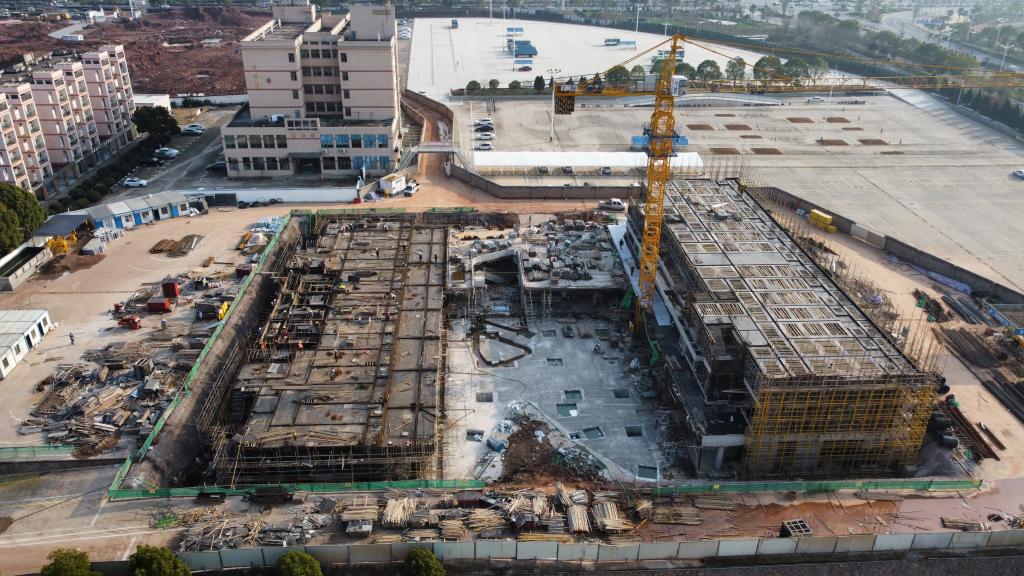

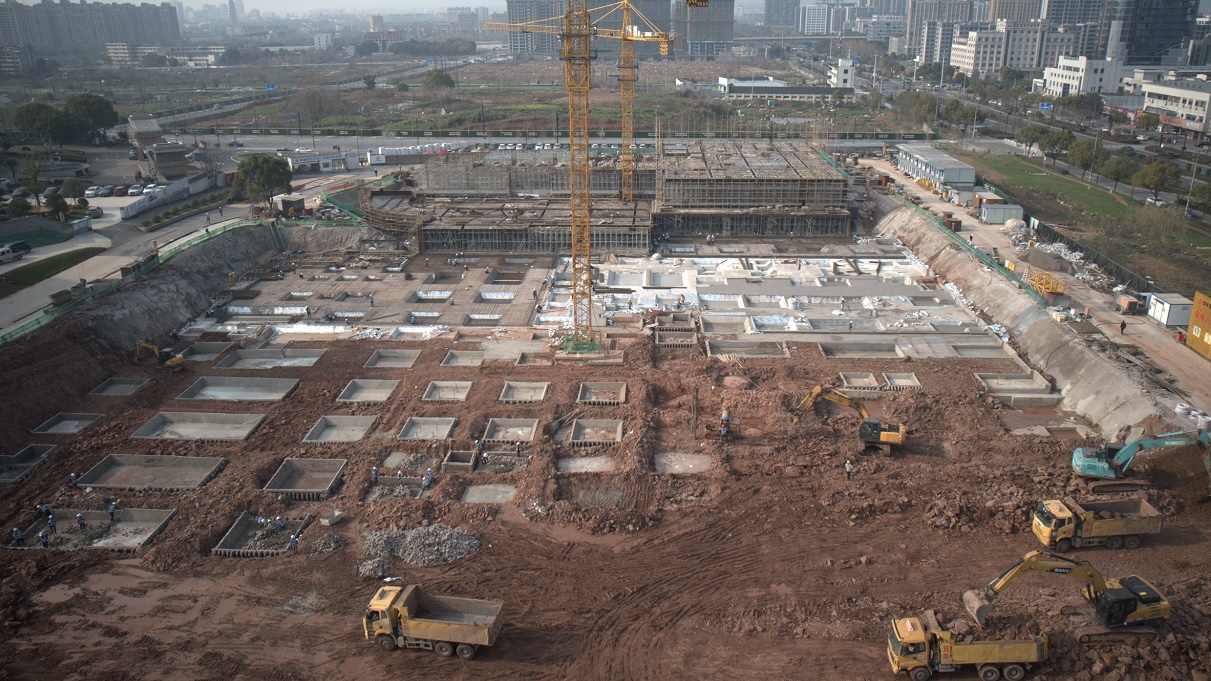

随着新的一年到来,项目部对东扩工程项目(一期)工程机械设备、施工用电、文明施工等有关事项进行专项检查。施工单位现已整改完成并如期复工。截止目前,公共实训大楼地下室顶板年前已完成浇筑,一层支模架搭设完成80%,将于下周完成一层顶板浇筑;轨道交通实训大楼、机电实训大楼及产教融合大楼土方开挖已完成95%,承台及垫层防水已完成50%;1号宿舍楼一层平板铺设工作已完成,将于下周完成地下室顶板浇筑;2号宿舍楼二层支模架搭设已完成,将于下周完成二层顶板浇筑。
